Domek letniskowy: zgłoszenie czy pozwolenie? Poznaj kluczowe różnice i wybierz właściwą ścieżkę
Od czego zależy wybór procedury? Wprowadzenie do przepisów budowlanych
Budowa domku letniskowego, który w Prawie budowlanym określany jest jako "budynek rekreacji indywidualnej", podlega dwóm głównym procedurom: zgłoszeniu lub pozwoleniu na budowę. Wybór odpowiedniej ścieżki zależy przede wszystkim od parametrów planowanego obiektu oraz od lokalnych uwarunkowań. Zrozumienie tych różnic jest kluczowe, aby móc sprawnie przejść przez proces budowlany i uniknąć kosztownych błędów formalnych.
Zgłoszenie a pozwolenie fundamentalne różnice w czasie, kosztach i formalnościach
Procedura zgłoszenia jest zazwyczaj znacznie uproszczona, szybsza i mniej obciążająca pod względem formalności oraz kosztów związanych z przygotowaniem dokumentacji. Wymaga mniejszego zaangażowania specjalistów. Z kolei pozwolenie na budowę to proces bardziej sformalizowany, który jest czasochłonny i wiąże się z szerszym zakresem wymaganych dokumentów. Często wymaga również zatrudnienia kierownika budowy i prowadzenia dziennika budowy.

Ścieżka nr 1: Budowa domku letniskowego na zgłoszenie kiedy to możliwe?
Rewolucja 70 m²: Jakie warunki musisz spełnić, by skorzystać z uproszczonej procedury?

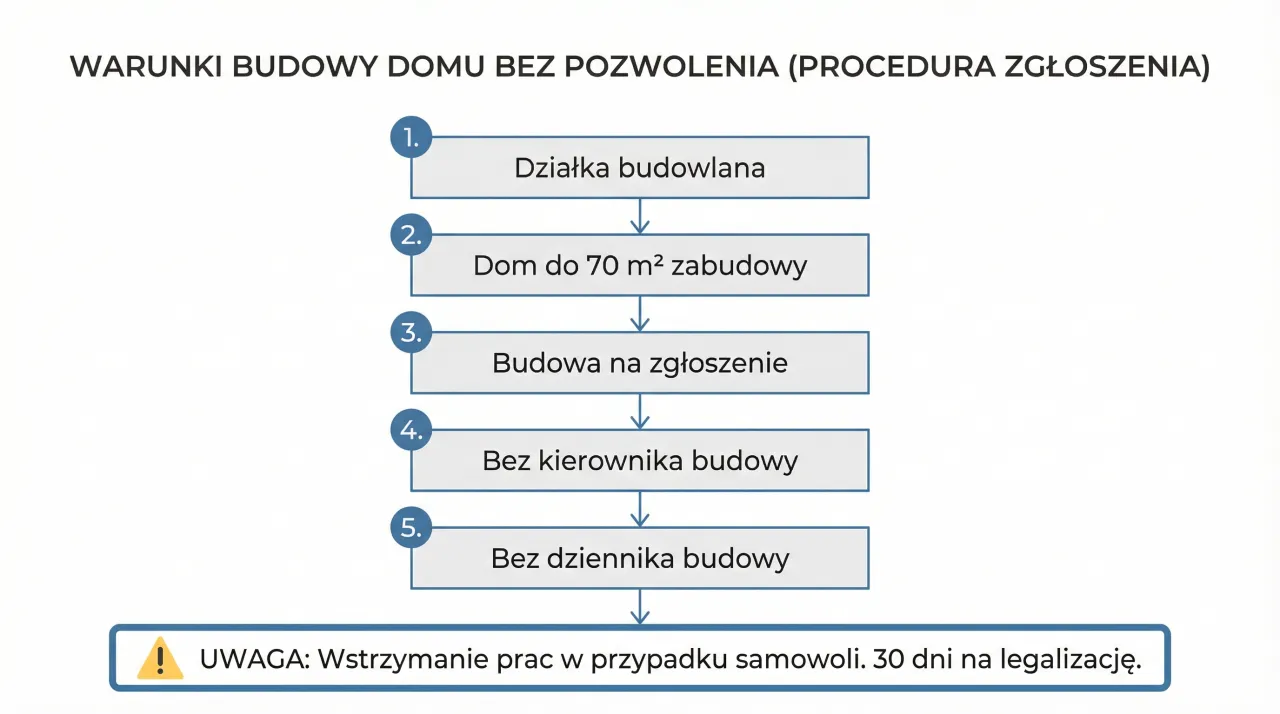

Od 3 stycznia 2022 roku, w ramach tzw. "Polskiego Ładu", przepisy uległy zmianie, wprowadzając możliwość budowy domków letniskowych na zgłoszenie nawet do 70 m² powierzchni zabudowy. Aby skorzystać z tej uproszczonej procedury, należy jednak spełnić szereg ściśle określonych warunków:
- Powierzchnia: Domek nie może przekraczać 70 m² powierzchni zabudowy.
- Konstrukcja: Rozpiętość elementów konstrukcyjnych dachu nie może być większa niż 6 metrów, a wysięg wsporników (elementów wystających poza obrys ściany) nie może przekraczać 2 metrów.
- Liczba kondygnacji: Budynek musi być parterowy.
- Gęstość zabudowy: Na każde 500 m² działki można postawić tylko jeden taki obiekt.
- Zgodność z planem: Inwestycja musi być zgodna z ustaleniami Miejscowego Planu Zagospodarowania Przestrzennego (MPZP). Jeśli dla danego terenu nie ma obowiązującego MPZP, konieczne jest uzyskanie decyzji o warunkach zabudowy (WZ).
Domek parterowy, czyli jaki? Wyjaśniamy pojęcie poddasza nieużytkowego i antresoli w świetle prawa
Kluczowym wymogiem dla budowy na zgłoszenie jest parterowość budynku. Prawo budowlane jest tu jednak dość elastyczne. Dopuszcza się istnienie nieużytkowego poddasza, czyli strychu, a także antresoli. Te elementy nie są traktowane jako kolejna kondygnacja, co pozwala na pewne zwiększenie przestrzeni użytkowej bez konieczności przechodzenia przez procedurę pozwolenia na budowę. Status parterowego wyklucza natomiast poddasze użytkowe, które ma pełną wysokość i jest przeznaczone do zamieszkania lub pobytu.
Jeden domek na 500 m² działki jak prawidłowo interpretować limit gęstości zabudowy?
Warunek dotyczący gęstości zabudowy stanowi, że na każde 500 m² działki może przypadać tylko jeden budynek rekreacji indywidualnej budowany na zgłoszenie. Oznacza to, że jeśli Twoja działka ma powierzchnię 1000 m², możesz na niej postawić maksymalnie dwa takie domki, każdy o powierzchni do 70 m². W przypadku działki o powierzchni mniejszej niż 500 m², nadal możesz postawić tylko jeden domek. Przekroczenie tego limitu, nawet o niewielką wartość, może skutkować uznaniem budowy za samowolę budowlaną.
Procedura zgłoszenia krok po kroku: jakie dokumenty przygotować i gdzie je złożyć?
Przeprowadzenie procedury zgłoszenia budowy domku letniskowego jest stosunkowo proste. Oto kroki, które należy podjąć:
-
Przygotowanie dokumentów: Należy zebrać niezbędne dokumenty, do których zaliczamy:
- Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane.
- Szkice lub rysunki przedstawiające planowany obiekt.
- W zależności od specyfiki inwestycji, mogą być wymagane dodatkowe dokumenty, np. oświadczenie o przejęciu odpowiedzialności za kierowanie budową.
- Złożenie zgłoszenia: Komplet dokumentów należy złożyć w odpowiednim urzędzie starostwie powiatowym lub urzędzie miasta na prawach powiatu, właściwym ze względu na lokalizację inwestycji.
Czym jest "milcząca zgoda" i ile musisz czekać na zielone światło od urzędu?
Po złożeniu kompletnego zgłoszenia, urząd ma 21 dni na wniesienie ewentualnego sprzeciwu. Jeśli w tym terminie urząd nie zgłosi formalnego sprzeciwu, następuje tzw. "milcząca zgoda". Oznacza to, że można legalnie rozpocząć prace budowlane. Ważne jest, aby nie rozpoczynać budowy przed upływem tych 21 dni, ponieważ byłoby to traktowane jako samowola budowlana.

Ścieżka nr 2: Kiedy pozwolenie na budowę domku letniskowego jest nieuniknione?
Gdy 70 metrów to za mało: Przekroczenie limitu powierzchni jako główna przesłanka
Najczęstszym powodem, dla którego inwestorzy muszą ubiegać się o pozwolenie na budowę, jest przekroczenie limitu 70 m² powierzchni zabudowy. Jeśli Twój wymarzony domek letniskowy ma być większy, musisz przygotować się na bardziej złożoną procedurę administracyjną.
Poddasze użytkowe, piętro, piwnica czyli wszystko, co wyklucza procedurę zgłoszenia
Istnieje kilka innych czynników, które definitywnie wykluczają możliwość budowy na zgłoszenie i wymagają uzyskania pozwolenia na budowę. Należą do nich:
- Poddasze użytkowe: W przeciwieństwie do nieużytkowego poddasza, poddasze użytkowe traktowane jest jako pełnoprawna kondygnacja.
- Budowa piętrowa: Domy posiadające więcej niż jedną kondygnację zawsze wymagają pozwolenia.
- Posiadanie piwnicy: Budowa piwnicy również wyklucza uproszczoną procedurę zgłoszenia.
- Przekroczenie norm konstrukcyjnych: Niespełnienie norm dotyczących rozpiętości elementów konstrukcyjnych (powyżej 6 m) lub wysięgu wsporników (powyżej 2 m) również skutkuje koniecznością uzyskania pozwolenia.
Obszar oddziaływania obiektu co to oznacza i kiedy zmusza do uzyskania pozwolenia?
Pojęcie "obszaru oddziaływania obiektu" odnosi się do terenu, na który planowana budowa może mieć wpływ. Jeśli ten obszar wykracza poza granice Twojej działki na przykład poprzez zacienianie sąsiednich nieruchomości, wpływ na warunki wodne, czy konieczność zapewnienia odpowiednich odległości od granicy działki inwestycja będzie wymagała uzyskania pozwolenia na budowę. Urząd oceni, czy Twoja budowa może negatywnie oddziaływać na otoczenie.
Pozwolenie na budowę w pigułce: jakich formalności, dokumentów i specjalistów będziesz potrzebować?
Procedura uzyskania pozwolenia na budowę jest znacznie bardziej złożona. Zazwyczaj będziesz potrzebować projektu budowlanego, który musi być wykonany przez uprawnionego architekta. Konieczne jest również zatrudnienie kierownika budowy z odpowiednimi uprawnieniami, który będzie nadzorował prace. Obowiązkowe jest prowadzenie dziennika budowy, a także złożenie w urzędzie znacznie szerszego zakresu dokumentów, w tym m.in. decyzji o warunkach zabudowy (jeśli nie ma MPZP), mapy do celów projektowych czy oświadczeń o prawie do dysponowania nieruchomością.
MPZP i Warunki Zabudowy Twoja lokalna "konstytucja" budowlana
Dlaczego sprawdzenie Miejscowego Planu Zagospodarowania Przestrzennego to absolutna podstawa?
Niezależnie od tego, czy planujesz budowę na zgłoszenie, czy na pozwolenie, musisz upewnić się, że Twoja inwestycja jest zgodna z Miejscowym Planem Zagospodarowania Przestrzennego (MPZP). Ten dokument określa przeznaczenie terenu, linie zabudowy, dopuszczalną wysokość budynków, kąt nachylenia dachu, a także intensywność zabudowy. MPZP znajdziesz w urzędzie gminy lub miasta, a często także w Biuletynie Informacji Publicznej (BIP).
Brak MPZP? Musisz uzyskać decyzję o Warunkach Zabudowy (WZ) jak to zrobić?
Jeśli dla Twojej działki nie ma obowiązującego MPZP, konieczne jest uzyskanie decyzji o warunkach zabudowy (WZ). Wniosek o jej wydanie składasz w urzędzie gminy lub miasta. Decyzja WZ określa m.in. funkcję zabudowy, jej gabaryty, geometrię dachu czy zasady zagospodarowania terenu. Jest to dokument niezbędny do dalszych formalności budowlanych.
Czy zapisy w planie miejscowym mogą zablokować budowę nawet małego domku na zgłoszenie?
Tak, nawet jeśli Twój domek spełnia wszystkie wymogi formalne dla budowy na zgłoszenie (np. do 70 m², parterowy), restrykcyjne zapisy w MPZP lub decyzji WZ mogą uniemożliwić lub znacząco ograniczyć jego budowę. Przykłady takich zapisów to zakaz zabudowy rekreacyjnej na danym terenie, maksymalna dopuszczalna wysokość budynku, która wyklucza nawet antresolę, czy wymóg konkretnego kąta nachylenia dachu, który nie pasuje do Twojego projektu.

Najczęstsze pułapki i błędy jak uniknąć statusu "samowoli budowlanej"?
Błędna interpretacja powierzchni zabudowy na co uważać przy pomiarach?
Jednym z najczęstszych błędów jest nieprawidłowe obliczenie powierzchni zabudowy. Do powierzchni zabudowy wlicza się rzut poziomy obiektu po zewnętrznym obrysie ścian. Należy pamiętać, że wliczają się do niej również elementy takie jak ganki, werandy czy loggie. Nie wlicza się natomiast tarasów, schodów zewnętrznych, daszków czy ramp. Nawet niewielkie przekroczenie limitu 70 m² może skutkować uznaniem budowy za samowolę.
Rozpoczęcie budowy przed uzyskaniem "milczącej zgody" kosztowny pośpiech
Pośpiech jest złym doradcą w sprawach budowlanych. Rozpoczęcie prac budowlanych przed upływem 21 dni od złożenia kompletnego zgłoszenia, czyli przed uzyskaniem tzw. "milczącej zgody", jest traktowane jako samowola budowlana. Konsekwencje takiego działania mogą być bardzo poważne: od nakazu wstrzymania robót, przez wysokie kary finansowe, aż po nakaz rozbiórki.
Niezgodność z MPZP lub WZ jako prosta droga do nakazu rozbiórki
Budowa niezgodna z ustaleniami Miejscowego Planu Zagospodarowania Przestrzennego lub decyzji o Warunkach Zabudowy to jeden z najpoważniejszych błędów. Taka niezgodność może prowadzić do nakazu rozbiórki obiektu, nawet jeśli spełnia on inne kryteria formalne dla budowy na zgłoszenie. Zawsze upewnij się, że Twój projekt jest zgodny z lokalnymi przepisami planistycznymi.
Przeczytaj również: Pozwolenie na budowę: kiedy wygasa i co wtedy zrobić?
Przekształcenie domku rekreacyjnego w całoroczny jakie formalności się z tym wiążą?
Warto pamiętać, że domek letniskowy, nawet jeśli postawiony legalnie na zgłoszenie, ma określoną funkcję. Przekształcenie go w budynek całoroczny wiąże się z koniecznością spełnienia innych norm, między innymi dotyczących izolacyjności termicznej czy dostępu do mediów. Zazwyczaj wymaga to odrębnych formalności, często na zasadach pozwolenia na budowę lub zmiany sposobu użytkowania obiektu.
